本工程位于长春市西南部,,,工程起点洛阳街,,,终至清静大街,,,蹊径全长556米,,,工期至2016年8月26日,,,凭证工程进度安排,,,预计在7月31日北半幅抵达通车条件!!
一、、 工程希望

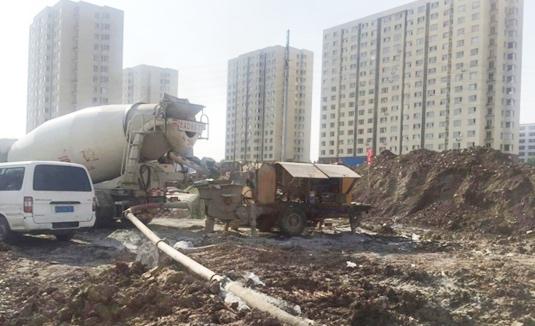

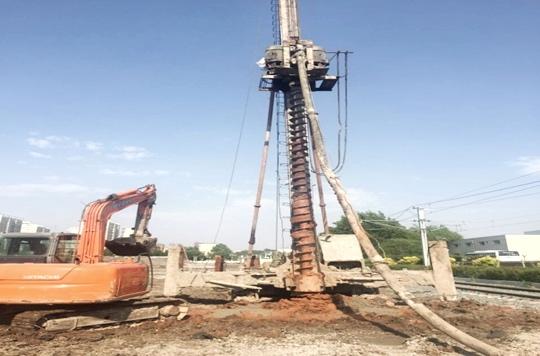

由于蹊径界线与55路有轨电车轨道相距缺乏50公分,,,土基处理时为阻止轨道的沉陷,,,以是土基处理分两幅完成!!5谝环拷斓6米宽的土基处理接纳CFG桩(水泥粉煤灰碎石桩)完成,,,CFG桩总计1086根,,,现已所有灌注完毕!!5诙幅凭证土基情形,桩号k0+27—k0+230接纳60cm山皮石换填;;桩号k0+230—k0+480接纳100cm山皮石,,,150cm白灰土换填;;桩号k0+480—k0+556接纳50cm山皮石换填!!O衷谡谛藿ㄊ┕け愕,,,以便工程质料的进厂,,,同时约有6000m?弃土需要外运!!
二、、 下一步事情安排
1、、修建施工便道约300米;;
2、、山皮石进厂举行第二幅土基处理;;
3、、结构层填筑!!
